Repasos de obra: qué son y cómo organizarlos

Los repasos de obra son los defectos y remates pendientes que se detectan antes de entregar: una junta mal sellada, una puerta que roza, un enchufe sin embellecer, una pintura con marcas. Se levantan recorriendo la obra, normalmente por la dirección de ejecución, y hay que resolverlos todos antes de la entrega. En otros países se conocen como punch list.

No son pocos. En una residencia de estudiantes de 234 habitaciones se levantaron 840 repasos. A esa escala, el problema deja de ser técnico y pasa a ser de organización: quién hace cada uno, quién comprueba que está bien y cómo se sabe, en cualquier momento, cuánto falta.

Quién levanta los repasos y quién los resuelve

La dirección de ejecución recorre la obra y anota. La constructora reparte cada anotación al industrial que corresponde y comprueba después que está resuelta. Son tres papeles distintos, y confundirlos es el origen de casi todos los problemas: si quien ejecuta es el mismo que da el visto bueno, el visto bueno no vale nada.

Por qué la hoja de cálculo se queda corta

Una lista de repasos en una hoja de cálculo funciona hasta que hay varias personas tocándola. A partir de ahí aparecen las tres averías de siempre: versiones distintas circulando por correo, fotos separadas de la anotación a la que pertenecen, y ningún rastro de quién cambió qué. Cuando la obra tiene cientos de repasos y varios industriales trabajando a la vez, esas tres cosas cuestan más tiempo que arreglar los propios defectos.

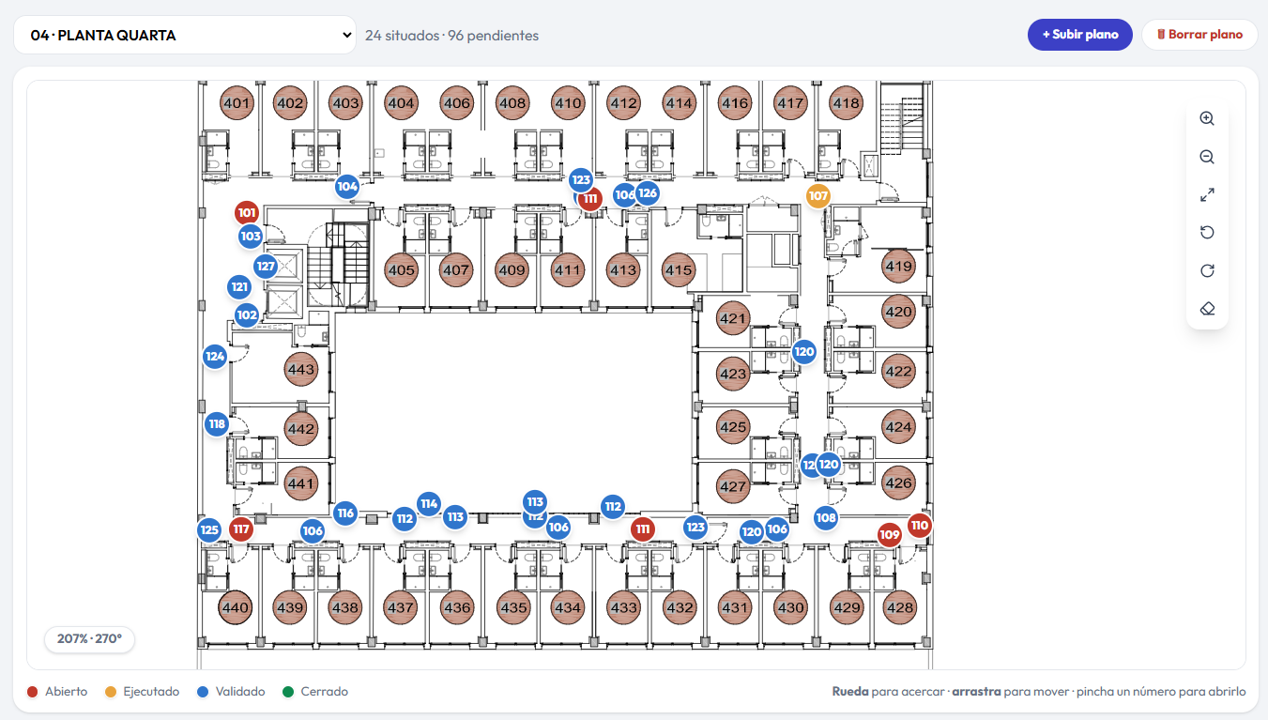

Plano de una planta con los repasos situados y numerados, coloreados según su estado
Los repasos de una planta situados sobre el plano. El color indica en qué nivel está cada uno.

El cierre en tres niveles

La forma de que «resuelto» signifique lo mismo para todos es separar quién lo dice:

  1. El industrial marca que lo ha ejecutado.
  2. La constructora valida que efectivamente lo está.
  3. La dirección de ejecución lo cierra.

Cada uno de esos movimientos queda registrado con su autor y su fecha, en un historial que no se puede editar.

Lista de repasos con los tres niveles de cierre a la izquierda de cada ficha
Los tres niveles, a la izquierda de cada repaso. Los nombres de las empresas van difuminados en esta imagen.

Cómo saber si se llega a la fecha de entrega

Con la lista viva, la cuenta es sencilla: cuántos repasos quedan y a qué ritmo se están cerrando. En la obra de referencia, el ritmo real fue de 37 repasos cerrados al día, y los 840 se resolvieron en 22 días. Conocer ese ritmo mientras la obra avanza es lo que permite decidir a tiempo si hace falta reforzar.

Repasos y postventa no son lo mismo

Los repasos se resuelven antes de entregar. La postventa son las incidencias que aparecen después, con el cliente ya dentro, y se alargan meses. El mecanismo es parecido —asignar, resolver, comprobar— pero el momento y el interlocutor cambian.

Llevar los repasos con WikiObra

WikiObra sitúa cada repaso sobre el plano, lo asigna al industrial al momento y lo cierra en los tres niveles descritos arriba.
