Refuerzo de personal: cuándo y cuánto

26 jun 2026 · WikiObra

Cuando una tarea se retrasa, añadir personal no siempre acelera la obra. Sin datos, es fácil quedarse corto o incrementar el coste sin ganar plazo. La cuestión relevante es cuántas personas adicionales se necesitan y qué efecto tienen sobre la fecha de finalización.

Caso Real

Una vez que Wikiobra ha identificado tareas que se van a cruzar, la que empezó después va más rápido que la primera, realiza una propuesta de incremento de personal.

Cuando el refuerzo se marca como viable, WikiObra ofrece una nueva fecha de finalización de la tarea y, por extensión, una nueva fecha de finalización de la obra.

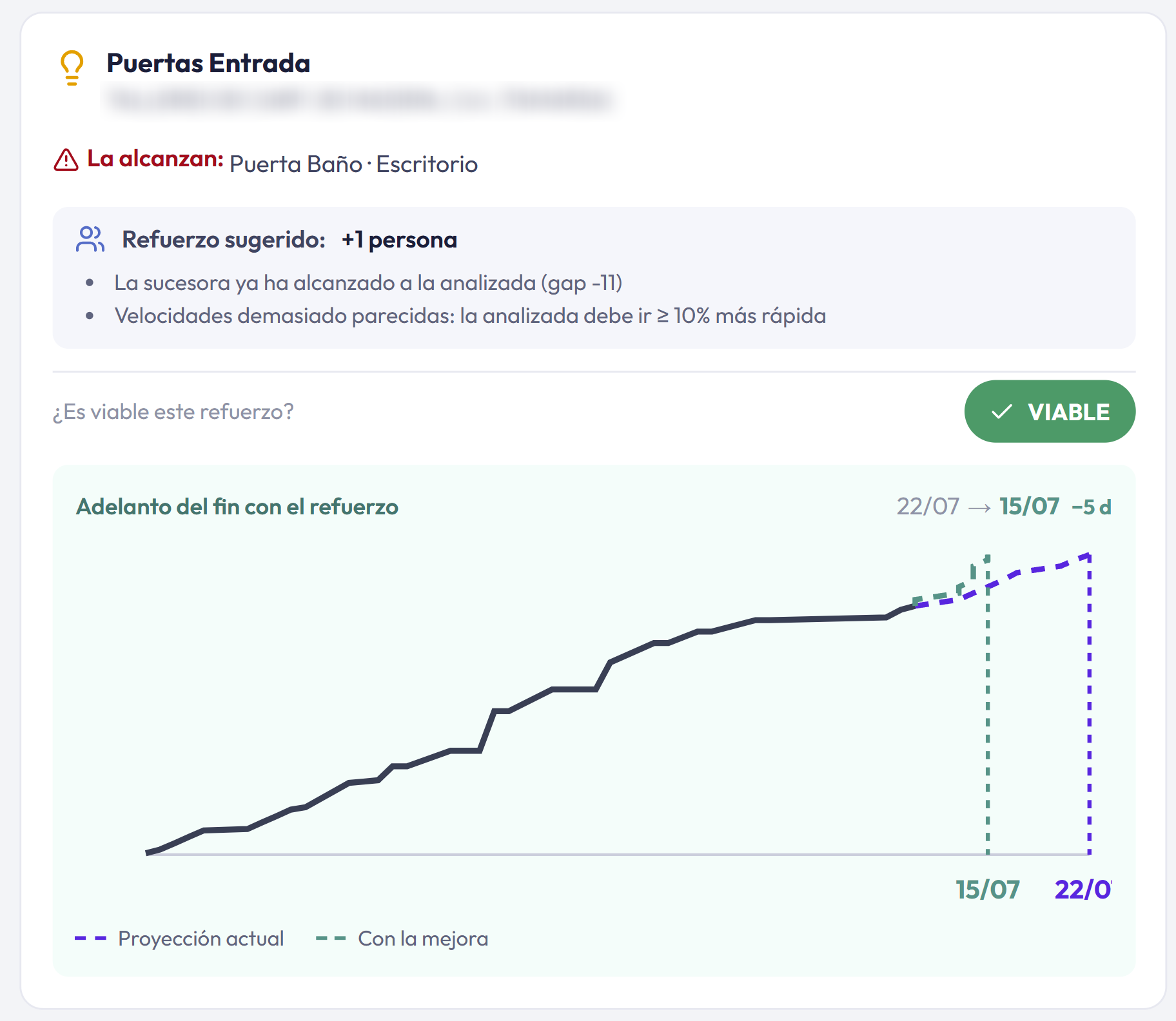

Propuesta de refuerzo de +1 persona marcada como viable, con nueva fecha de fin del 22 al 15 de julio en WikiObra

En este ejemplo, una vez marcado el refuerzo como viable, la fecha de finalización de la tarea pasa del 22 al 15 de julio: cinco días de adelanto.

Son dos obras y dos cifras distintas. En ambos casos, WikiObra aporta la propuesta a partir de los datos reales de avance; la decisión sobre su viabilidad corresponde siempre al equipo de obra.
